Вадим Агафонов выступил с докладом на аппаратном совещании в мэрии. Он отметил, что в 2021 году впервые гидравлические испытания проводились с отключением горячего водоснабжения на 10 дней. В единичных случаях потребители были отключены на 12 дней.
Испытания проводились в 2 этапа: проведение испытаний тепловых сетей на прочность и повторное проведение через неделю.
«Повреждения на тепловых сетях МП трест „Теплофикация“, выявленные в ходе испытаний, полностью устранены на магистральных тепловых сетях. На внутриквартальных тепловых сетях оставшиеся повреждения будут устранены в течение августа 2021г», — сказал Агафонов.

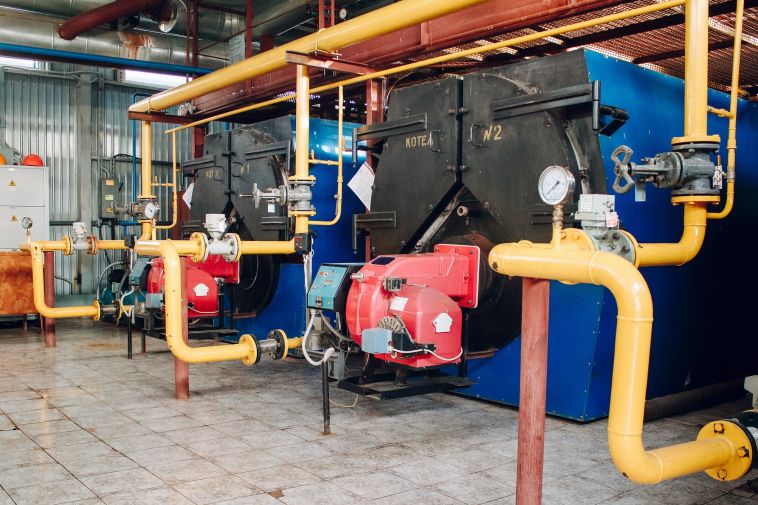

В этом году планово провели ремонты на тепловых котельных. Передана в хозяйственное ведение котельная, расположенная по адресу улица Менжинского, 1/1. Она предназначена для снабжения отоплением и горячей водой МУ «Комплекс социальной адаптации граждан». С этого отопительного сезона за работу данной котельной будет отвечать МП трест Теплофикация.
В 2021 году силами МП трест «Теплофикация» были построены внутриквартальная теплотрасса протяженностью 29,27 пм к детскому саду на 290 мест в 147 микрорайоне и внутриквартальная теплотрасса 2Ду100мм протяженностью 22 пм к детскому саду на 230 мест в 137а микрорайоне.
За отопительный сезон и 1 полугодие построена внутриквартальная теплотрасса протяженностью 465пм и протяженностью 420,8пм в 147 микрорайоне.
«Реализация этого мероприятия позволит подключить к тепловым сетям строящиеся жилые многоквартирные дома, а также объекты соцкультбыта — детский сад № 1 на 290 мест и в ближайшей перспективе: школу на 1100 учащихся, ФОК и детский сад № 2 на 290 мест», — сказал Агафонов.
Также реконструировали магистральную теплотрассу «Новая Труда» на участке от Пиковой котельной до УТ-2 протяженностью 335 пм.
